外窗防渗漏施工质量控制要点(恒大地产)

作者:myjianzhu发布日期:2016-12-04 语言朗诵 13158收藏 209

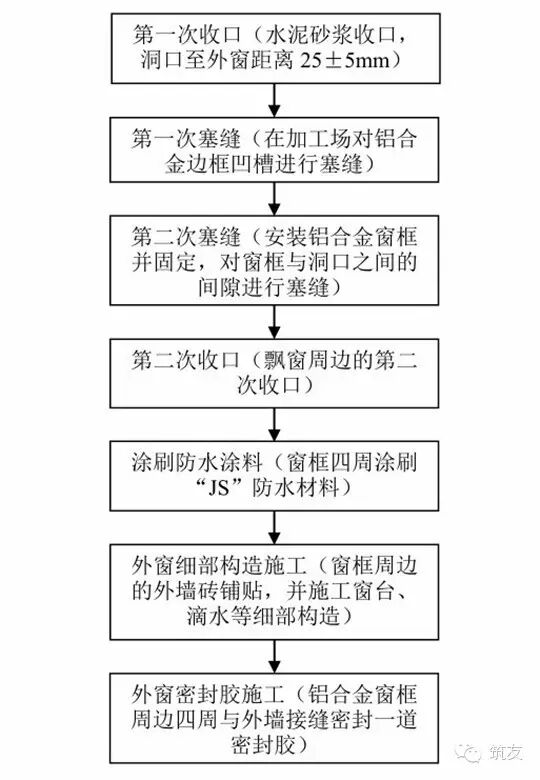

一、外窗防水施工工序(以水泥砂浆塞缝为例)


二、质量控制要点

1、必须严格按外窗防水施工节点大样图施工,保证细部防水构造满足设计及规范要求。

2、第一次收口须确保外窗框与洞口之间的间隙为25mm±5mm。

3、铝合金外窗塞缝应采用防水密封材料填塞密实,防止窗边渗漏水;北方地区应采用柔性低热导防水材料进行封堵,防止冷桥和温差变形开裂现象。

4、二次塞缝前应先对洞口基底进行清理并洒水湿润。

5、窗框凹槽塞缝完成后应在24小时内安装外窗框并立即进行第二次塞缝工序施工。

6、外窗框与墙体接缝处密闭材料为中性硅酮密封胶,密封胶应饱满、匀称。

7、应确保外窗窗台、滴水完成面的坡度≥20%。严格控制室内、外窗台高差,确保室内窗台高于室外窗台20-40mm,防止造成渗水。

8、窗口侧壁保温应用反包网固定牢固。

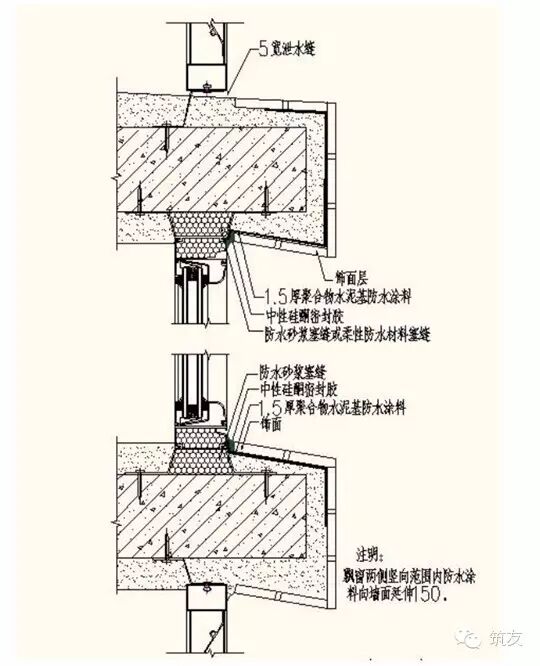

三、外窗防水施工节点大样图(以集团标准图集为例,施工时以施工图为准)
