阳台防渗漏施工质量控制要点(恒大地产)

放大字体  缩小字体 发布日期:2016-12-04

一、阳台防水施工工序


二、质量控制要点

1、必须严格按阳台防水施工大样图满做防水,保证防水构造满足设计及规范要求。

2、结构施工时按设计要求降板。

3、确保阳台地漏标高及地面排水坡度满足设计要求。

4、穿过地面及楼面的套管、立管安装完成,排水立管及排水地漏穿楼板处用微膨胀混凝土分两次堵洞。

5、基层清理须到位,尤其是铝合金底框处、管根、地漏等部位要仔细清理,基层凹陷处要用水泥补平,管根部位要抹成平整光滑的小圆角,工程师验收合格后才能进行塞缝施工。

6、阳台铝合金推拉门底框与洞口之间缝隙用防水砂浆(1:2水泥砂浆掺3%防水粉)填塞密实,不允许使用发泡剂及其它材料。

7、防水层每层施工后,要严格加以保护,在阳台门口要设醒目的禁入标志,在保护层施工之前,任何人不得进入,也不得在上面堆放杂物,以免损坏防水层。

8、阳台做完防水后,须做蓄水试验,由工程师逐一验收,合格后方可移交工作面。蓄水试验作为工作面移交的必须步骤。

9、阳台地砖必须采用湿贴法,严禁干铺。

三、阳台防水施工节点大样图(以集团标准图集为例,施工时以施工图为准)

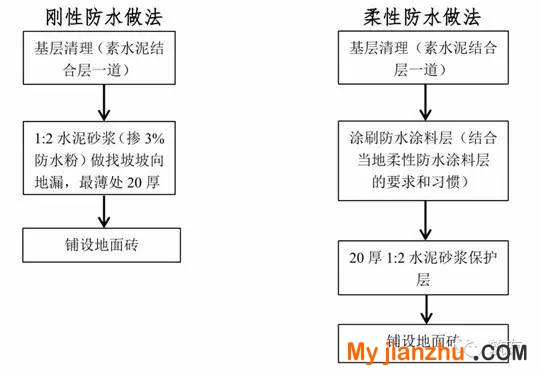

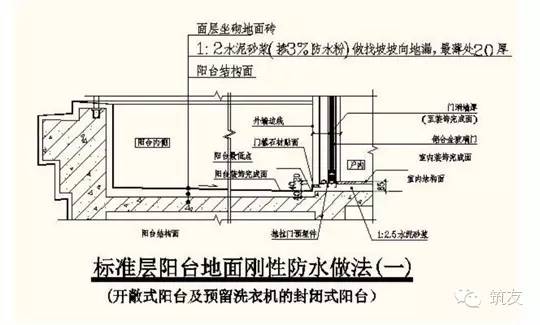

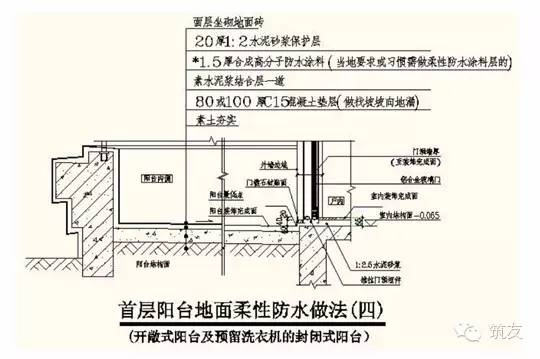

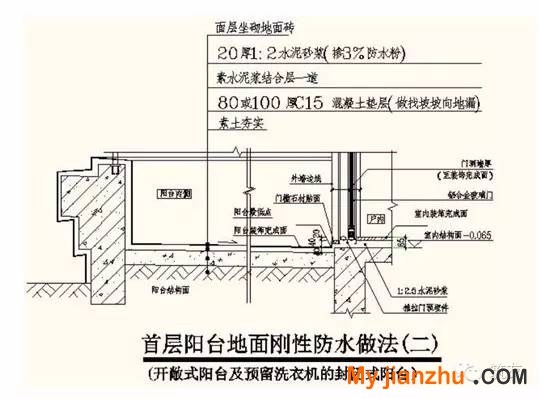

(一)阳台刚性防水做法

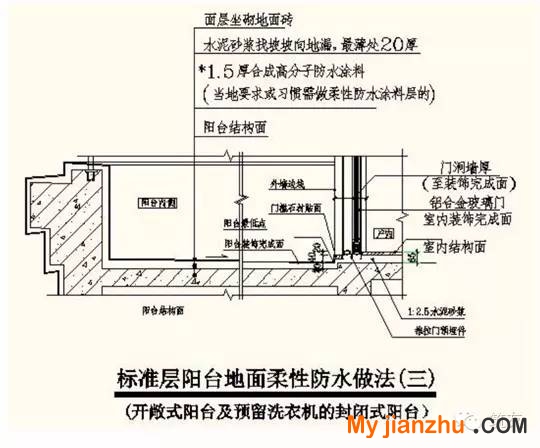

(二)阳台柔性防水做法
